步履不停 拼闖實干
奮力沖刺“下半場”
近日
四川能源發展集團在建項目
錨定節點目標
全面發力 攻堅克難?
加速推進項目建設
一批工程節點相繼達成

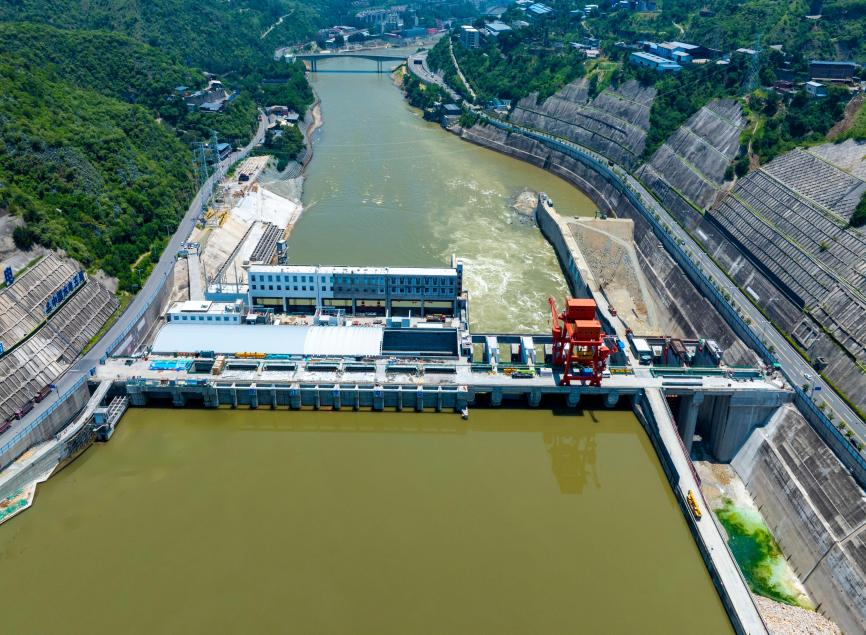

項目裝機39萬千瓦,最大壩高73米,總投資60.27億元。目前大壩廠房工程全線澆筑到頂,1~3號機組已投產發電,攔污柵、進口檢修門、尾水事故檢修門已完成安裝,1~6號弧形工作門已完成安裝,正在推進4號機組無水調試以及7號弧形工作門安裝工作。

項目建設2套700兆瓦級燃氣—蒸汽聯合循環機組,總投資38.79億元。目前1號機組三大主機已完成安裝,余熱鍋爐酸洗完成,盤車完成,2號燃機下半缸吊裝就位,送出工程能皇線投運,淮州線放線施工完成,天然氣管線貫通,取水工程投運。

項目建設2套700兆瓦等級(H級J型燃機)燃氣—蒸汽聯合循環機組,總投資31.73億元。目前3號機組已結束168試運正式投產發電,4號機組正推進燃機復裝,以及汽機低壓缸、余熱鍋爐管道等安裝作業。

項目建設年產8萬噸天然氣精細化學品生產線,總投資16.76億元。目前施工己完成,正開展試生產前最后的準備工作。
項目整體實施鉆井145口,項目計劃總投資72.11億元,其中第一期勘探投資2.5億元。目前第一期三維物探采集工程已全部完成,鉆井直井段已完鉆,準備開展直改平工作。
